建筑物使用过种中,受外力作用,基础不均匀沉降,温差变形,材料老化等因素的影响,会导致建筑物存在不同程度的渗漏现象。渗漏部位分布在墙体,天花楼板,落水管,窗周边,女儿墙、沉降缝转角,梁与墙交接部位(图1~图6)。

图1 墙体渗漏

图2 天花楼板渗漏

图3 落水管渗漏

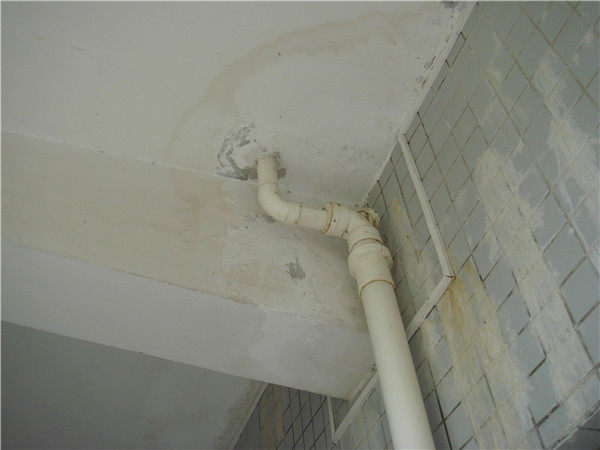

图4窗周边渗漏

图5 女儿墙、沉降缝转角

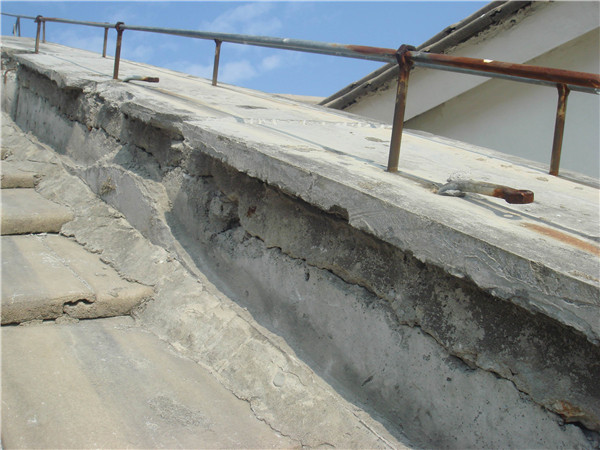

图6 梁与墙交接部位
2 广东赛力克建筑关于渗漏原因分析
(1)墙面节能型加气砌块性能不稳,砌体密实度不够,砂浆抹灰层局部空鼓裂缝,墙面砖勾缝密实度不足、遗漏勾缝是导致外墙渗漏水的主要原因。
(2)因外力作用及温差变形,天花混凝土楼板存在开裂现象,保护层开裂破损,导致天花渗漏水。
(3)落水管下水口损坏、堵塞,原防水层老化,密封失效。
(4)窗与外窗墙的连接部位,密封不良,导致窗边渗漏水。
(5)女儿墙、沉降缝转角为防水节点关键部位,伸缩变形,结构开裂,原防水层被拉裂。
(6)梁与墙交接部位,混凝土与砖墙材质弹性模量不同,收缩变形不一致产生裂缝。
3 广东赛力克建筑的治理方法
(1)墙体部分:检查、清理墙面装饰砖(石材装饰条),对渗漏墙面砖缝,整体连续勾缝。
(2)天花裂缝:楼板裂缝灌浆,修复裂缝,加固楼板,涂刷防水层。
(3)落水管:凿开落水管周边,修补渗漏部位,防水堵漏处理后,更换破损、老化的防水层。
(4)窗与外窗墙的连接部位,进行密封处理,窗边区域涂刷防水层。
(5)女儿墙、沉降缝转角部位:转角处凿至原防水层,修补渗漏部位,重新设置防水层。
(6)梁与墙交接部位:沿裂缝凿开后,修补裂缝,多道防水设防。
4 广东赛力克建筑的渗漏治理方案
为了保证建筑正常使用,根据现场情况及渗漏原因,结合以往类似工程成功经验,遵循性价比优、防水可靠、材料耐候性好及不破坏原建筑物结构,保证质量安全和工期要求的原则,对渗漏水部位进行一次性综合治理。
4.1 外墙渗漏治理施工工艺及施工要点
高空作业准备→现场警示→安装吊板施工系统→清理受污墙面,丙酮清洗砖缝施工基面→采用赛力克SIK防水浆料对墙面装饰砖(石材装饰条)水平及竖向缝,反复勾缝三遍→清洁墙面→验收检查、清理
4.2 天花裂缝渗漏治理施工工艺及施工要点
沿裂缝凿“V”型槽,槽宽8cm、深3cm→使用丙酮清洗凿除位置→埋注浆管、高渗透改性环氧材料裂缝灌浆→快硬水泥严实填充→2mmSIK防水浆料防水层→ 聚合物水泥砂浆找平层→恢复楼底天花饰面层
4.3 落水管渗漏治理施工工艺及施工要点
找出渗漏的给排水管,凿开半径为20cm管口边缘结构各层至结构层→丙酮清理、清洗管口边缘→管周6*6cm凹槽采用堵漏灵嵌填密实→涂刷高渗透改性环氧材料三遍→2mmSPU单组份聚氨酯(水固化)→20mm水泥砂浆保护层→细石混凝土回填,恢复至各构造层至饰面→落水帽有损坏则需更换→垃圾清运
4.4 外窗边渗漏治理施工工艺及施工要点
高空作业准备→检查渗漏窗框接缝、清洁表面→高级耐候密封胶嵌缝→涂刷二遍有机硅外墙高效防水剂→清理窗框现场卫生、验收
4.5女儿墙、沉降缝转角部位渗漏治理施工工艺及施工要点
沿女儿墙、沉降缝转角部位凿高30cm,深至砌体,楼板部分凿宽50cm,深至结构层→丙酮清洗凿除位置→涂刷高渗透改性环氧材料三遍→25mm厚聚合物抗裂砂浆找平层→2.5mmSPU单组分聚氨酯(水固化),内置胎体加强层→25mm厚聚合物防水砂浆保护层→细石混凝土回填,抹面压光→分格缝及接缝嵌填聚氨酯密封材料2*3cm→垃圾清运
4.6 梁与墙接触部位渗漏治理施工工艺及施工要点
高空作业准备→现场警示→以外墙与梁接触缝为中心切出200mm宽,深3cm,凿除切割线内表面批荡层→聚合物抗裂合成纤维水泥砂浆批荡→2mmSIK防水浆料(内加胎体增强材料)→恢复饰面层→涂二遍有机硅外墙高效防水剂300mm宽
5 广东赛力克建筑的质量验收及方法
(1) 防水材料、胎体材料和密封材料必须符合标准规定的材质要求。检验方法:检查出厂合格证和现场抽样复验。
(2) 防水层施工完毕不得有渗漏或积水现象。检验方法:雨后或淋水,蓄水48小时检验。
(3) 防水节点部位须符合设计要求。检验方法:观察和检查工程验收记录表。
6 广东赛力克建筑结语
当前,我国建筑物渗漏问题普遍存在,为了有效治理房屋渗漏,修缮时应遵循“查勘是首要步骤,方案设计是前提,材料是基础,施工控制是关键”的综合治理原则。本项目通过仔细全面查勘渗漏点,分析渗漏原因,因地制宜选择合适的防水材料,多道设防,严格按方案要求精心施工,确保了渗漏修缮质量。
